«Atingir uma média de 1.400 megawatts (MW) em geração térmica, bem como alcançar a soberania energética com o aumento da produção nacional de petróleo bruto, são algumas das metas estabelecidas no Programa de Governo para a recuperação do sistema elétrico nacional (SEN)».
A afirmação foi feita por Vicente de la O'Lévy, ministro de Energia e Minaseração, ao se dirigir aos deputados da Comissão de Indústria, Construção e Energia em seu primeiro dia de trabalho, antes da 5ª sessão ordinária da Assembleia Nacional do Poder Popular (ANPP), em sua 10ª Legislatura.
Na presença do comandante da Revolução Ramiro Valdés Menéndez, vice-primeiro ministro, foi observado que este programa também fomenta a participação popular no processo de investimento, um princípio herdado da Revolução Energética.
O ministro explicou que a meta para este verão foi fixada em 1.100 MW e, até o momento, a têm atingido consistentemente.
«Graças a uma doação chinesa, temos em grande parte a capacidade técnica para gerar 1.000 MW com geração distribuída, capacidade que pode ser aumentada em mais 100, desde que existam condições favoráveis de disponibilidade de combustível», enfatizou De la O‘Levy.
Explicou que 22 parques solares fotovoltaicos, parte do megaprojeto de 2.000 MW, também estão sincronizados. «A grande maioria dos recursos para sua execução está em Cuba», acrescentou.
Destacou que já começaram a chegar contêineres com baterias de armazenamento, cuja instalação está prevista em grandes subestações de 220 quilovolts (kV).
Isso significou que foi possível conter a queda na produção de petróleo e a retirada de centrais térmicas móveis: três de oito permaneceram, e outra pequena foi adicionada, com uma contribuição inicial de 50 MW. Por outro lado, a usina Energas está entregando mais de 8,3 gigawatts-hora (GWh), graças ao aumento dos volumes de gás natural obtidos e aos reparos nas turbinas de ciclo combinado de Varadero.
OTRAS AÇÕES NA MIRA
De la O’Levy afirmou que a manutenção completa da usina termelétrica Antonio Guiteras (CTE) em Matanzas está mais próxima do que nunca, com previsão de conclusão para dezembro. Além disso, estão lutando para recuperar três blocos de geração de 100 MW, pertencentes às antigas usinas soviéticas, que estão com capacidade zero.
«No entanto, a situação continua muito complexa», afirmou. «Em maio e junho, as interrupções tiveram uma média de 20 horas; na sexta-feira passada, caíram para 11». E afirmou que o trabalho está em andamento para continuar a redução.

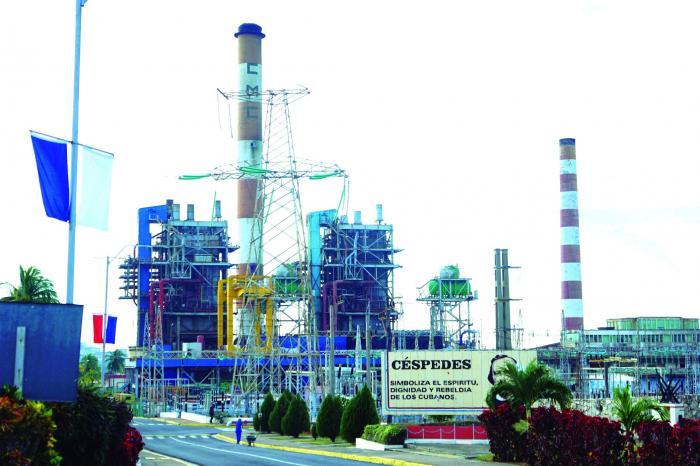

Comentou que deve concluir em breve a reparação de um gerador da CTE Carlos Manuel de Céspedes, em Cienfuegos, outro da usina Antonio Maceo, em Santiago de Cuba e um da usina Ernesto Guevara em Santa Cruz, Mayabeque.
Comentou que a demanda e o consumo estão aumentando constantemente, devido à importação de 17 milhões de eletrodomésticos nos últimos anos e dois milhões somente em 2024. A escassez de gás liquefeito e a sobreposição de diversos equipamentos elétricos, que não têm capacidade de estimular a economia, também influenciam.
«A produção nacional de petróleo bruto caiu de 3,6 para 2,1 milhões de toneladas anuais, enquanto as termelétricas, mesmo em condições técnicas, consomem 2,3 milhões de toneladas», afirmou o ministro.
Em relação à reabilitação das redes elétricas, afirmou que pouco progresso foi feito, já que apenas o início requer US$ 150 milhões. «Hoje, retiramos transformadores da economia para entregá-los à população, e já estão esgotados nessa primeira esfera», afirmou.
«Com base na economia de eletricidade, o número de altos consumidores de energia controlados, aumentou para mais de 3.000; também reconheceu que os conselhos de energia e a contribuição das organizações de massa precisam ser aprimorados.
Enfatizou que enfrentaram atos criminosos, como o roubo de condutores e transformadores; recentemente, em um parque, quebraram a cerca e cortaram todos os cabos de um inversor.
SOBRE PARQUES SOLARES
O deputado Randel Coloma Oduardo, vice-presidente da comissão e diretor geral da Empresa de Projetos e Arquitetura nº 15, compartilhou os resultados do monitoramento e supervisão dos deputados na construção de mais de 20 parques solares fotovoltaicos (PSFV) de 21,87 MW em dez províncias.
Explicou que «em geral, durante a fase de preparação, verificaram o cumprimento dos aspectos técnicos estabelecidos; no entanto, identificaram atrasos na tramitação de projetos executivos em territórios como Camagüey e Holguín, e na entrega de insumos essenciais em Cárdenas 5, em Matanzas, e em Placetas, Villa Clara.
Os principais problemas concentram-se no setor da construção, incluindo o atraso na chegada de lubrificantes, baterias e pneus; quebras de equipamentos; desequilíbrio na alocação de máquinas; e escassez de máquinas especializadas.
